Energía eléctrica: La obra de la Subestación Transformadora de Luiggi lleva un 95 % de avance

La obra abastece a Ing. Luiggi y a Embajador Martini. Se trata de una importante obra civil y montaje de Subestación Transformadora 33/13,2 kv con tecnología de punta.

La misma corresponde a la Licitación Pública N° 1/2021, “Obra civil y montaje de Subestación Transformadora 33/13,2 kv  – Ingeniero Luiggi”, a través de la Secretaría de Energía y Minería y de la Administración Provincial de Energía (APE). La obra impulsa la repotenciación y renovación tecnológica de la Subestación Transformadora (SET) de Ingeniero Luiggi.

La obra abastece la localidad de Ing. Luiggi y la de Embajador Martini a través de las líneas de distribución de la Cooperativa de Provisión de Electricidad, Obras y Servicios Públicos de Ingeniero Luiggi Ltda. (COPEOSPIL), que tiene aproximadamente 4.500 usuarios.

El emplazamiento de la obra es una SET existente desde hace varios años y que será una renovación tecnológica total, no solamente en la obra civil, sino también a nivel tecnológico.

Cristian Andrés, administrador de APE, señaló en el acto licitatorio del año pasado, que el proyecto «mejorará la maniobrabilidad de las líneas y las interconexiones del lugar permitiendo que esta obra remodelada a nueva vaya a cumplir por varios s más el objetivo de distribuir la energía en la zona”.

A su vez, cabe recordar, que en paralelo a esta estación, se montó una subestación móvil, un transformador y todo el equipamiento de comunicación, lo cual genera un impacto positivo importante ya que la subestación queda eléctricamente liberada para poder realizar las tareas de renovación, no solamente para esta obra sino para cualquier otra similar donde haya que desenergizar una subestación, o para atender contingencias que ocurran en otras, además de permitir en pocas horas montar esta subestación y reabastecer cualquier servicio en cualquier localidad.

Cortes para avanzar con la obra

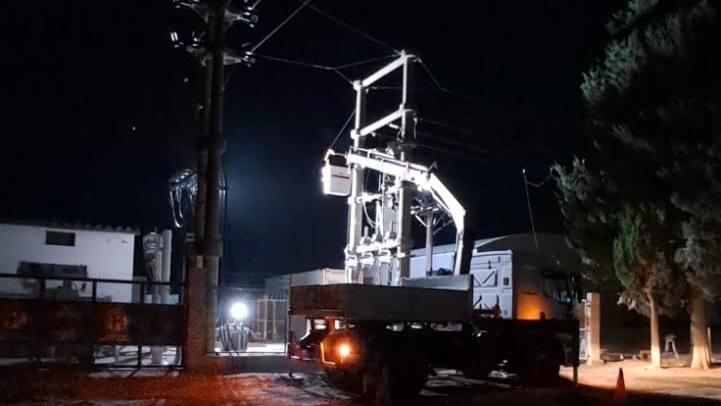

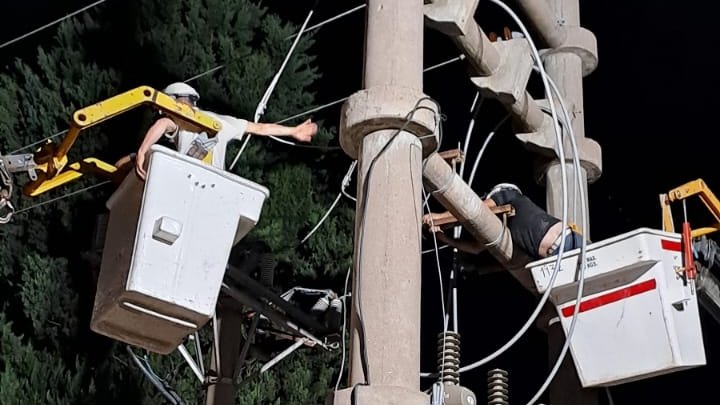

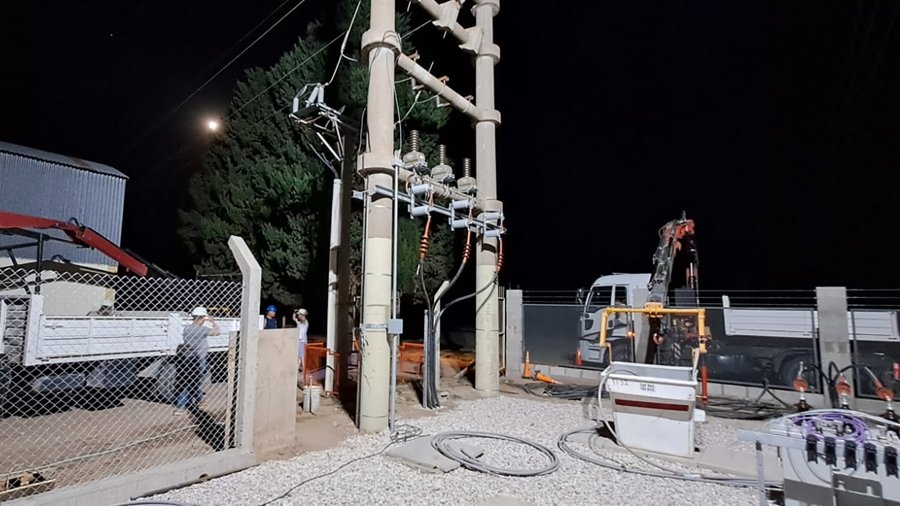

La COPEOSPIL informó que, en el último corte programado de APE, del 9 de diciembre, se realizó la colocación de equipamientos nuevos sobre el pórtico del lado de la SET Realicó. Se colocaron seccionadores, descargadores, aisladores pasantes y cables aislados que conectan la línea con los instrumentos antes mencionados. Debido a que el pórtico donde se colocaron los elementos es la entrada de 33 Kv proveniente de Realicó y por ende se encuentra energizada, se debió realizar dicho corte.

«La estación transformadora se encuentra hoy en un 95 % de su ejecución. Ya se realizó la totalidad de los ensayos respectivos a cables de potencia. Están en proceso aun la verificación de funcionales de las celdas de media tensión e interconexión del sistema de control con la Subestación APE Gral. Pico».

Solo falta realizar la colocación de las barras de los transformadores. Por último, resta colocar una celda de 33 Kv que está prevista para el día de mañana poder anexar el suministro de energía renovable al sistema. Aunque aún la celda no fue provisionada por los fabricantes y por ello la demora.

Quedan aún realizar algunos cortes en los próximos meses. El primero de ellos será en enero, se debe al corte que quedó suspendido por cuestiones de seguridad ya que el pasado 21 de enero había una tormenta muy eléctrica sobre esta zona. En este corte se adecuarán instrumentos de protección y colocarán hilos de guardia.

Luego, sin fecha definida, por el momento, se realizará un corte ligado a la vinculación de los terminales de la nueva Sub estación a las líneas existentes pertenecientes a la COPEOSPIL.
